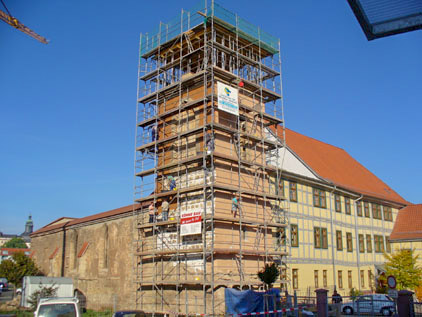

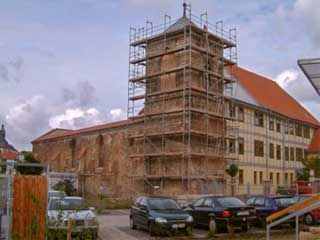

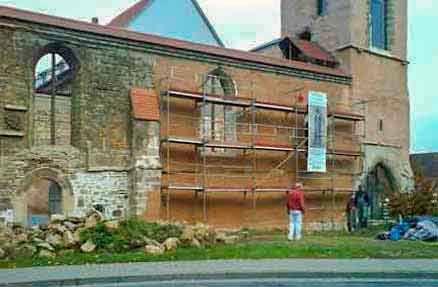

Der Förderverein Cruciskirche Sondershausen e. V. hat sich die Revitalisierung und Umgestaltung der Ruine der ehemaligen St. Cruciskirche in ein Bürgerzentrum zum Ziel gestellt. Das fast 625 Jahre alte ehemalige Gotteshaus hat in seiner Geschichte viele Höhen und Tiefen bis 1989 erlebt, als nur noch die Außenmauern vorhanden waren und die Kirche dem Verfall preisgegeben war.

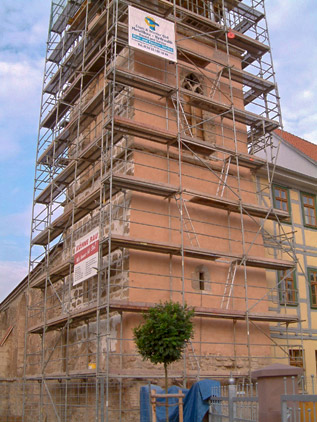

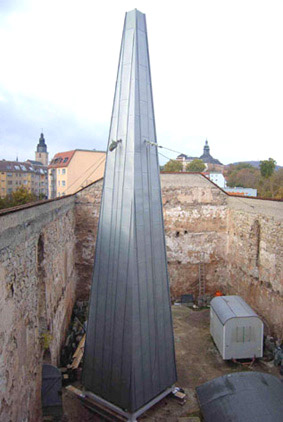

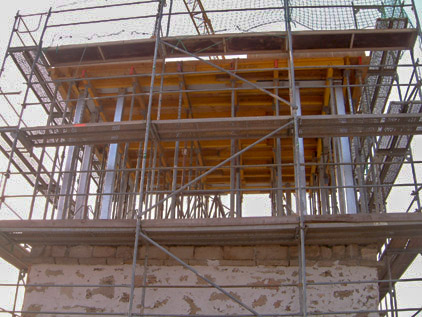

Erst 1992 wurden die Reste gesichert, und der Turm bekam eine provisorische Haube. In fünf Bauabschnitten und ohne Kredite sollte das Bürgerhaus entstehen, dazu immer nutzungsfähig und nicht provisorisch. Unzählige freiwillige Arbeitsstunden der Mitglieder und ihrer Unterstützer, Förderer und Spender machten das möglich. Durch die Nutzung der Förderprogramme des Bundes und des Landes Thüringen wurde die Finanzierung gesichert.

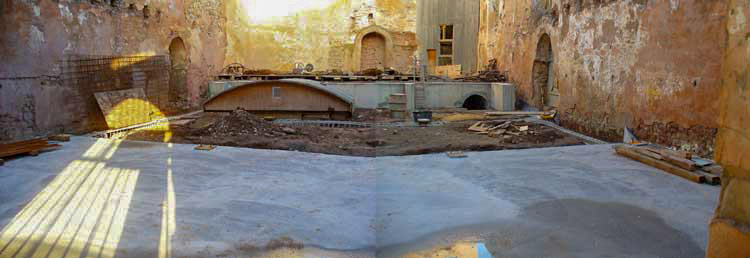

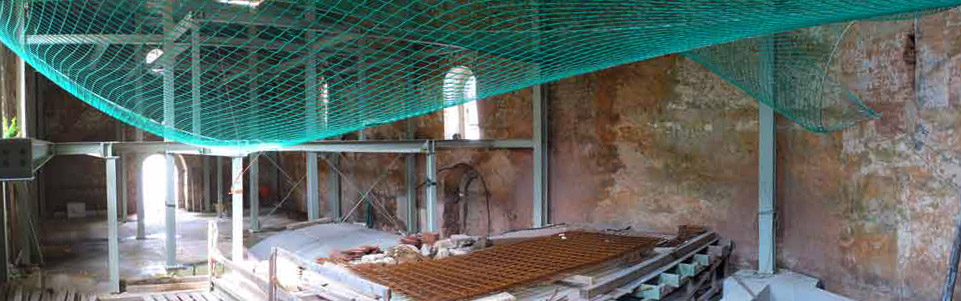

Das Ergebnis kann sich sehen lassen. Die ganze Fläche ist farblich homogen und zeigt keine Flecken.

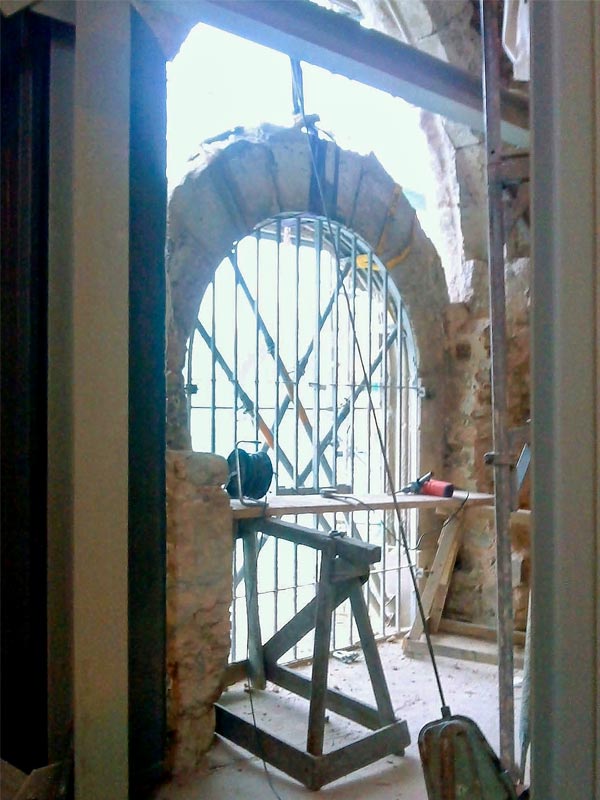

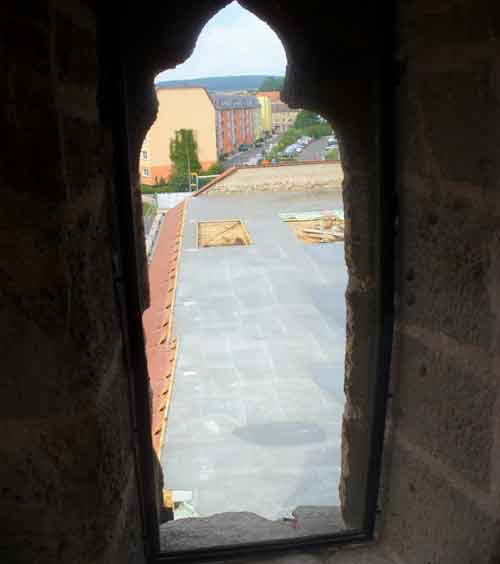

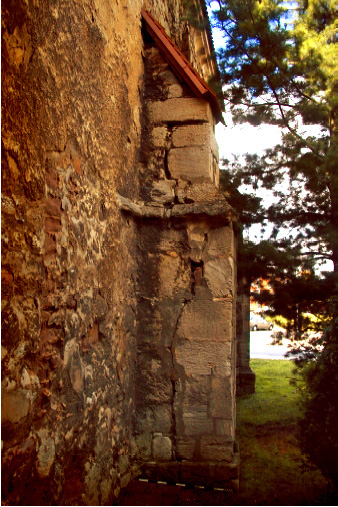

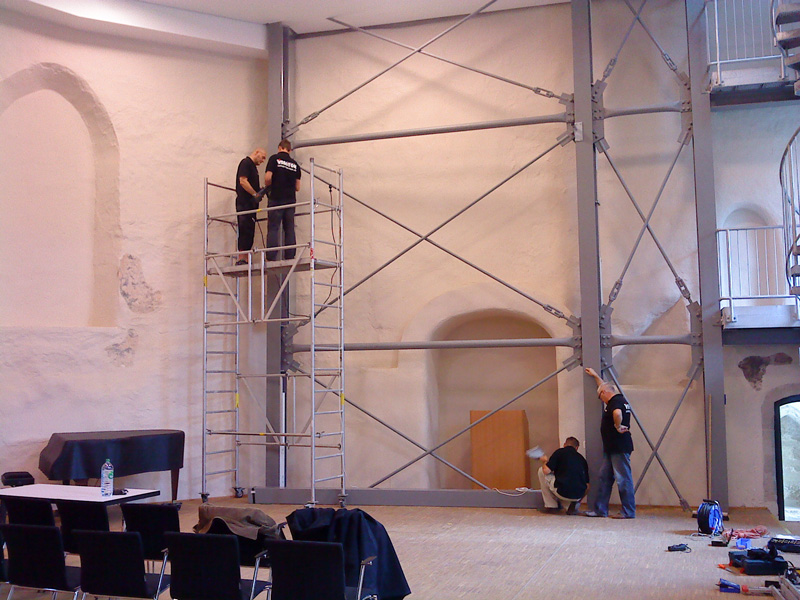

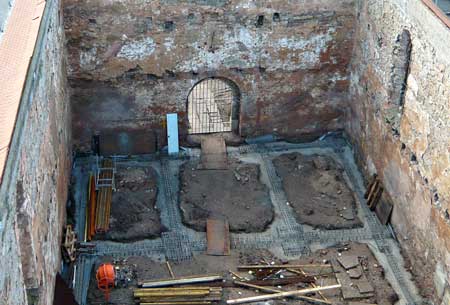

Ein interessanter Blick eröffnet sich im östlichsten Fenster in der verputzten Wand. Nachdem während eines Arbeitseinsatzes die Vermauerung aus diesem Fenster genommen wurde, zeigte sich hier ein alter Türbogen. Dieser diente früher offenbar als Zugang zur 1. Empore im Kirchenschiff. Da sich die Türsohle etwa 3 m über den Fußboden befindet, musste zu dieser Zeit an der Außenwand noch ein Treppenaufgang (ein sogenannter Thüringer Aufgang) vorhanden gewesen sein.

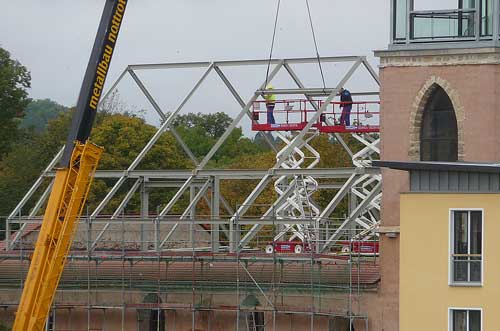

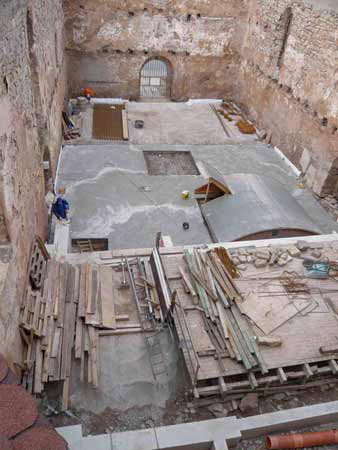

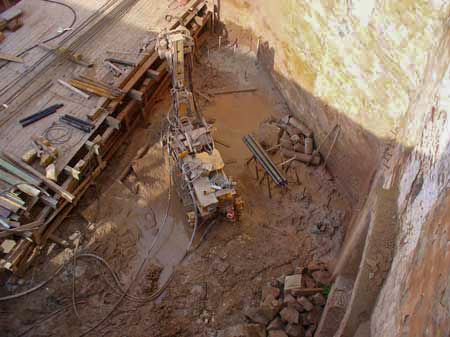

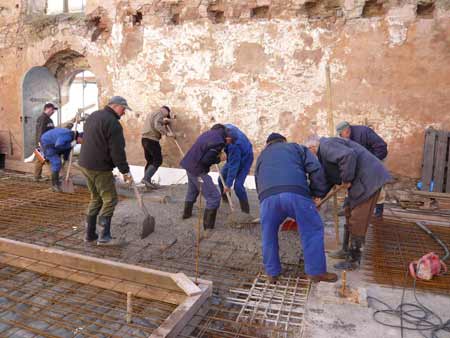

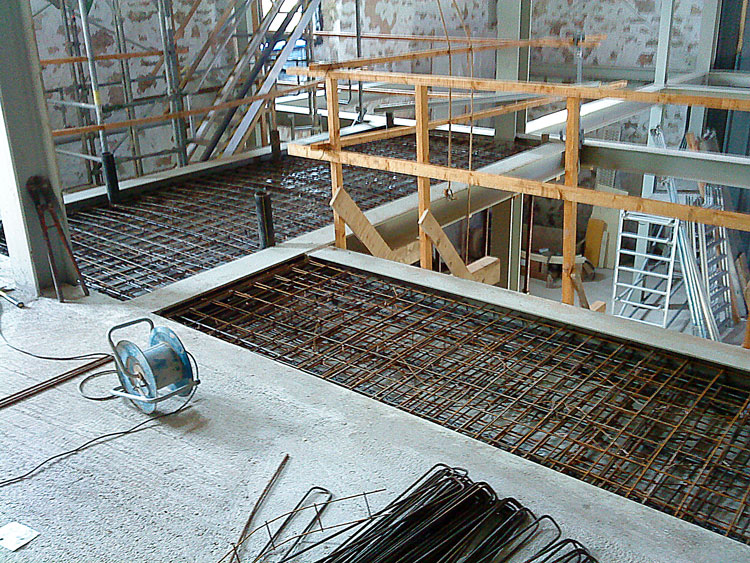

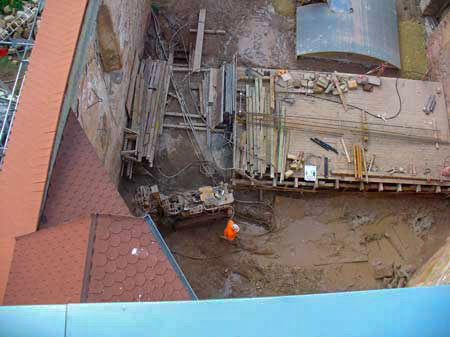

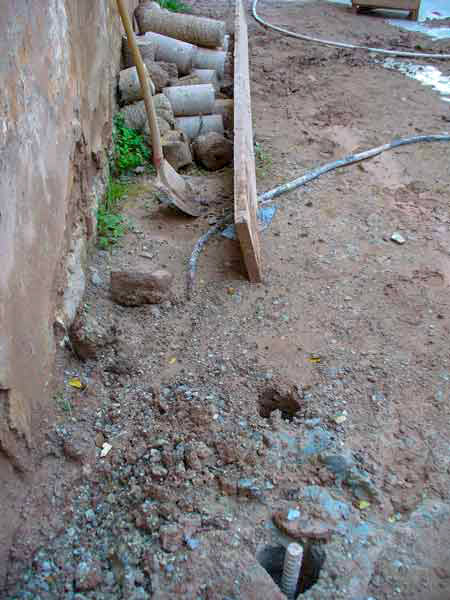

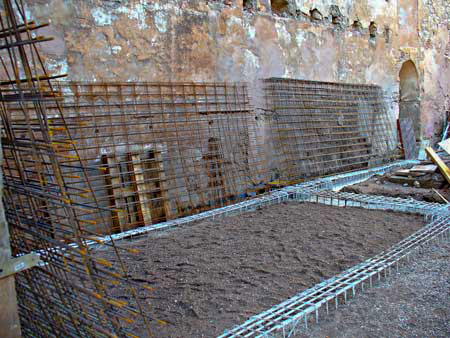

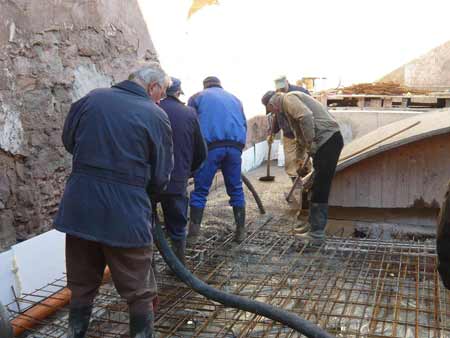

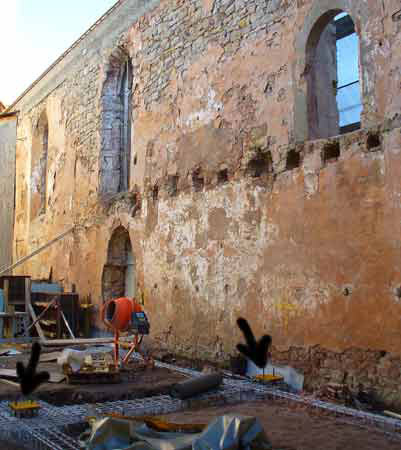

25.02.2008 – Nachdem die Stahlbewehrung bis zum Quergewölbe verlegt und befestigt ist, wird heute der Spritzbeton eingebracht und gleichmäßig von den Vereinsmitgliedern verteilt und verdichtet.

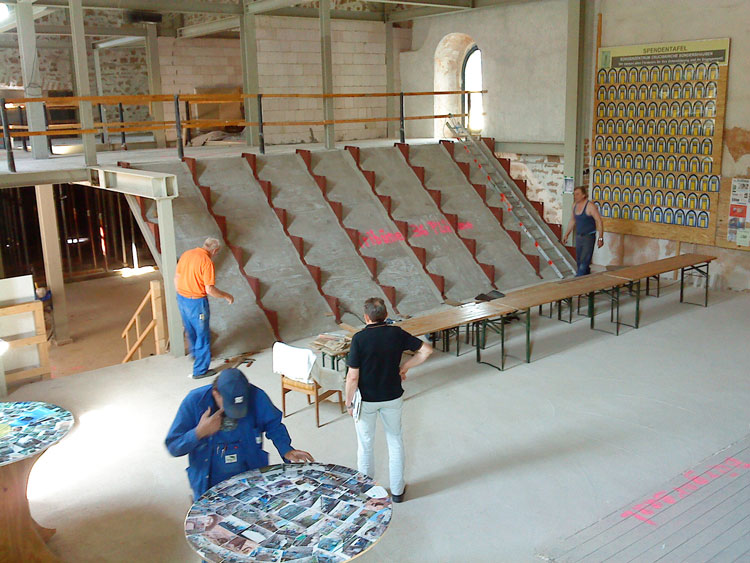

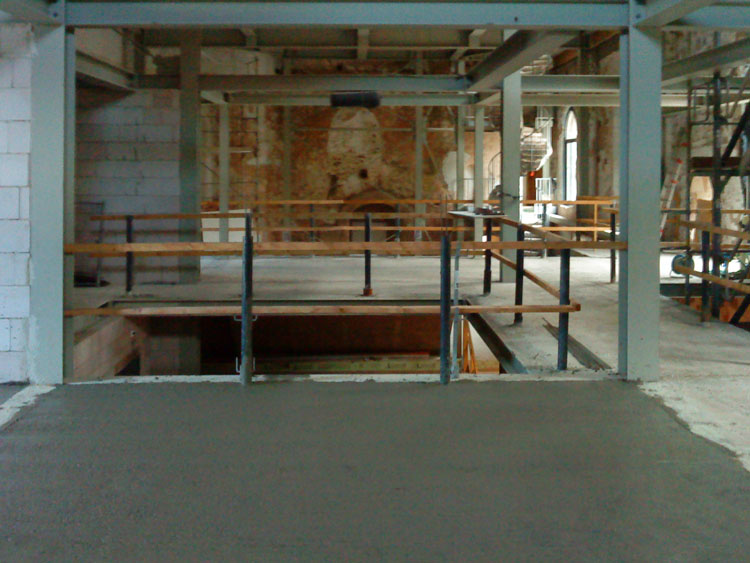

In der linken unteren Ecke ist die Verschalung für den zukünftigen Aufzugsschacht und das Treppenhaus erkennbar.

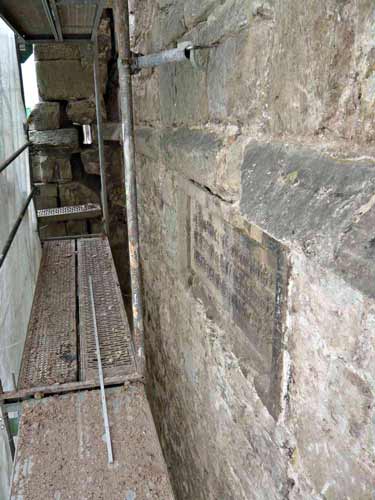

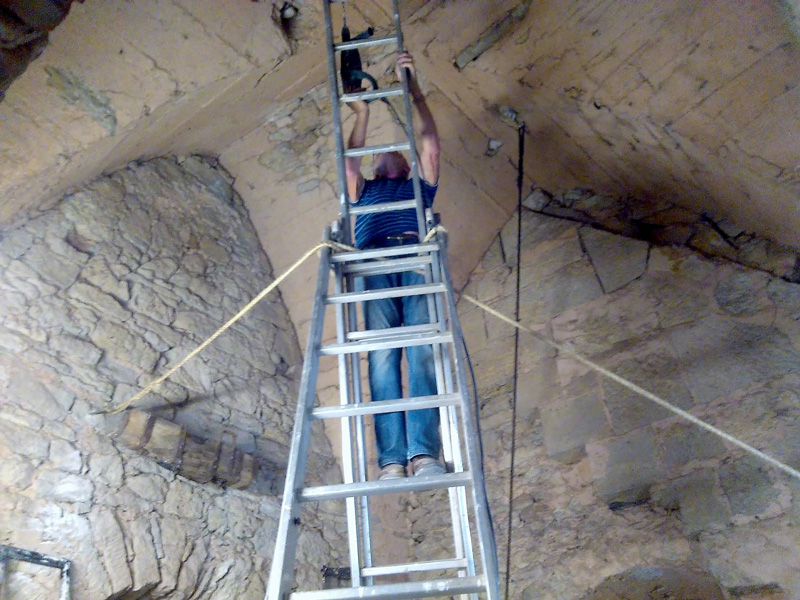

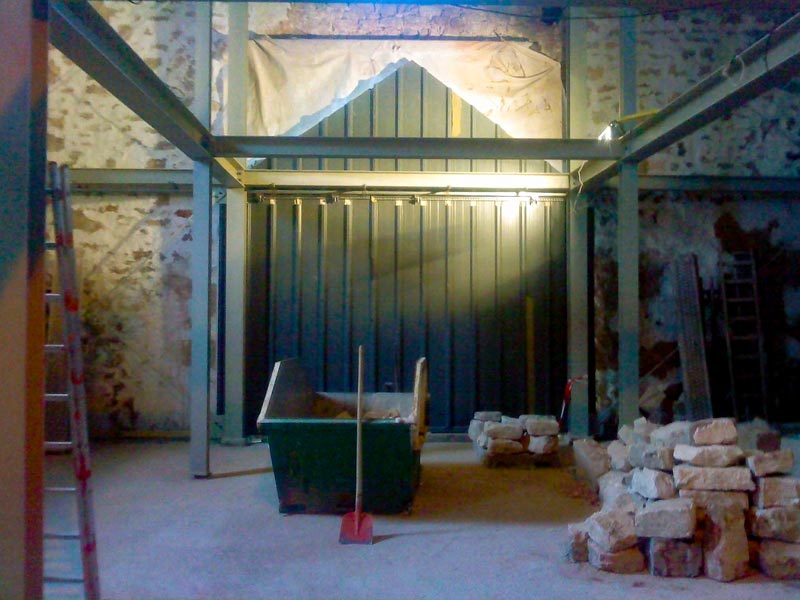

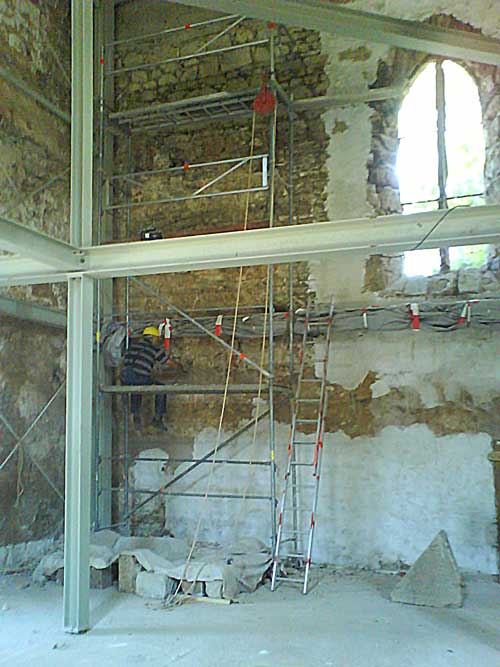

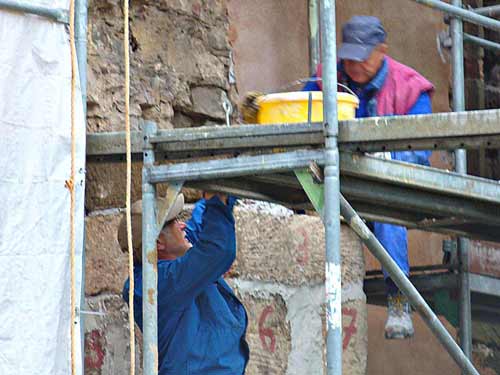

Auch im Innenraum gehen in den Wintermonaten die Arbeiten am Mauerwerk weiter. Aufgabe ist es, losen Putz zu entfernen und Fugen zu verschließen.

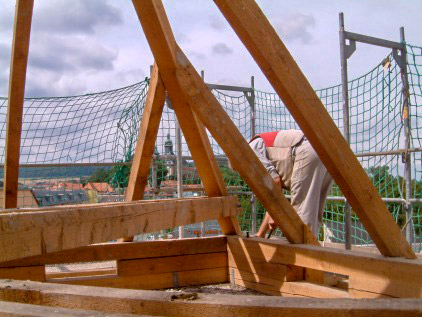

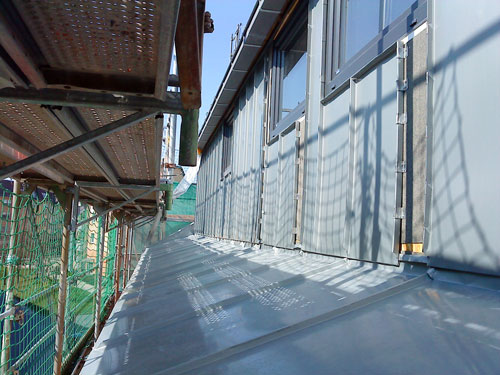

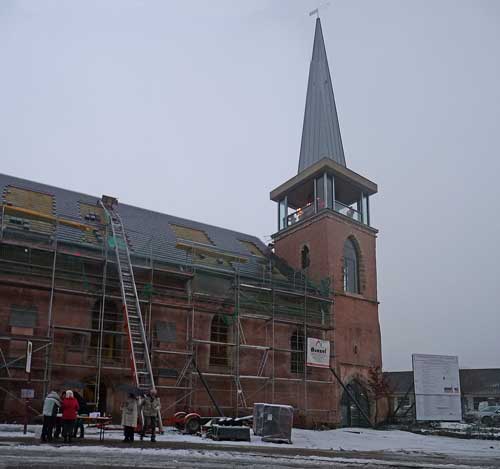

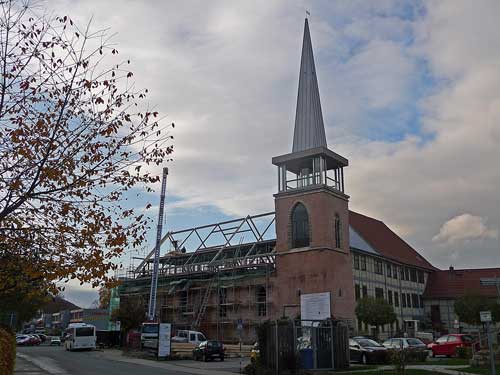

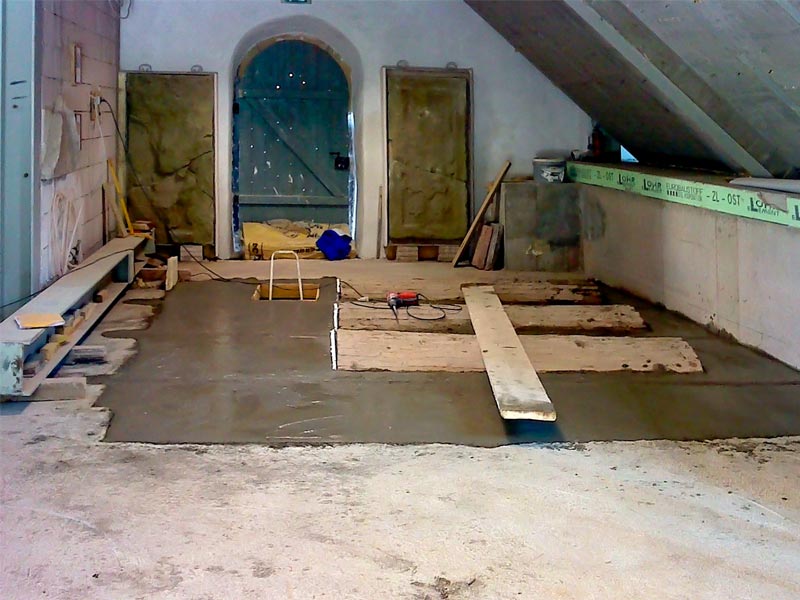

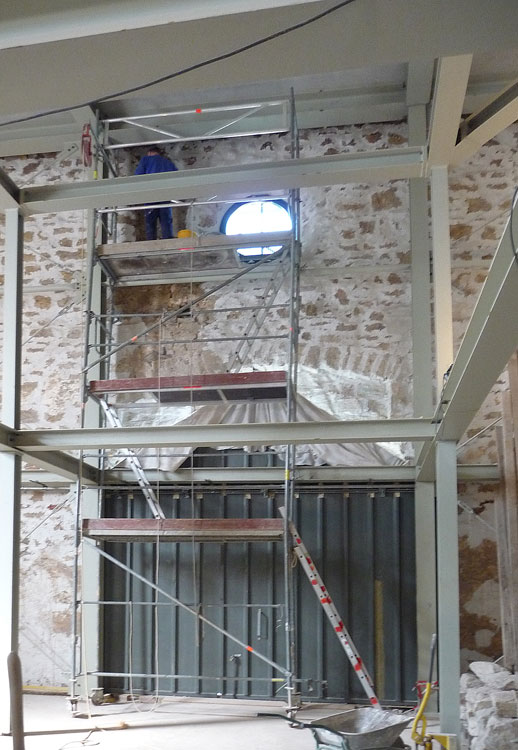

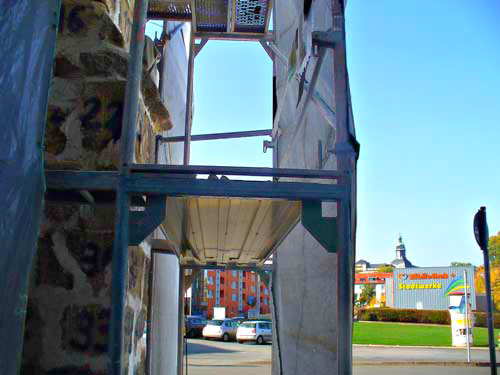

Im Außenbereich der Dachetagen nimmt das Gebäude durch Einsatz der Fenster und die Blechverschalung auch hier Gestalt an.

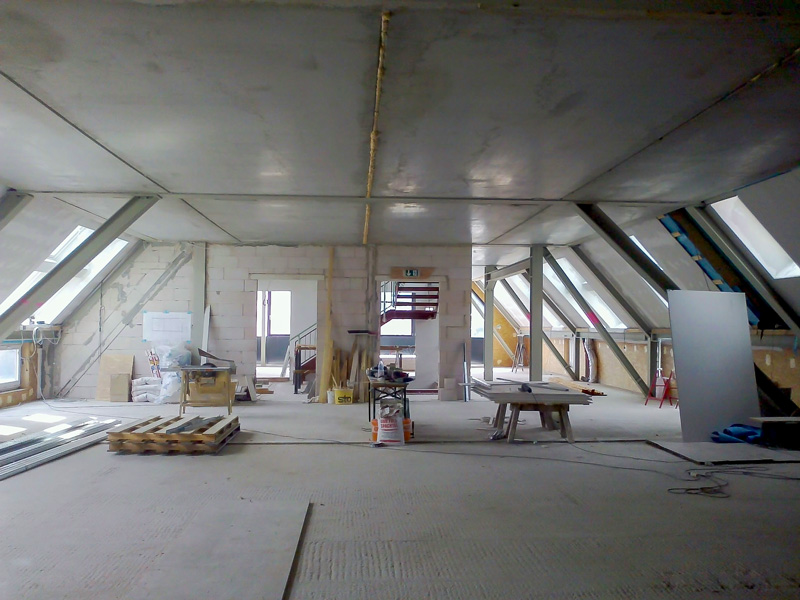

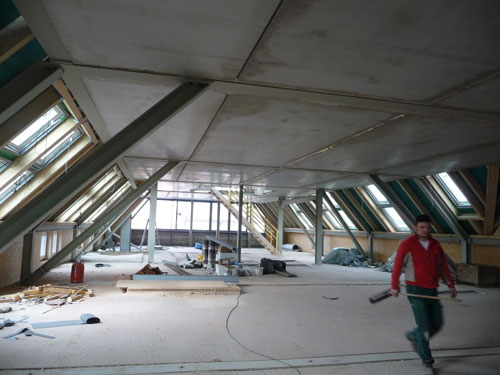

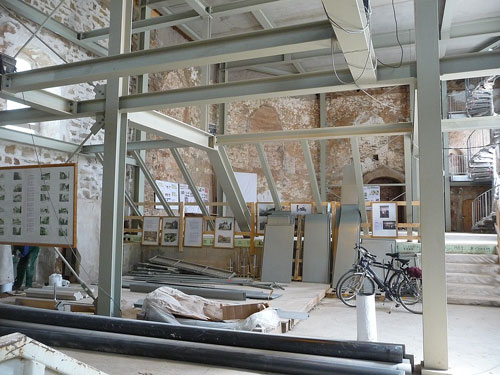

Und so sieht es zwischenzeitlich im Inneren aus. Das erste Bild zeigt das untere Dachgeschoss mit Blick in Richtung Stadt. Im hinterem Teil erkennt man die Hilfstreppe, die im zukünftigen Fahrstuhlschacht montiert ist und zum oberen Dachgeschoss führt.

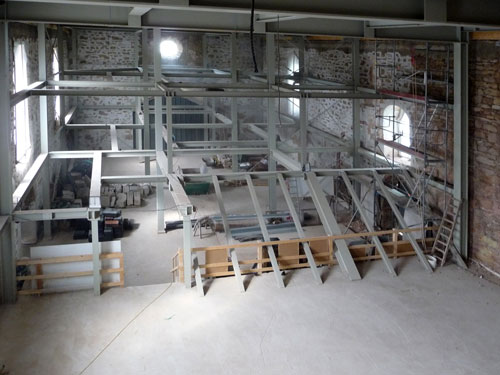

Dieses Dachgeschoss ist im folgenden Bild gezeigt. Beide Etagen sind im Bürgerzentrum für die Vereinsarbeit vorgesehen. Die großen Fensterflächen lassen genügend Licht in beide Etagen fallen.

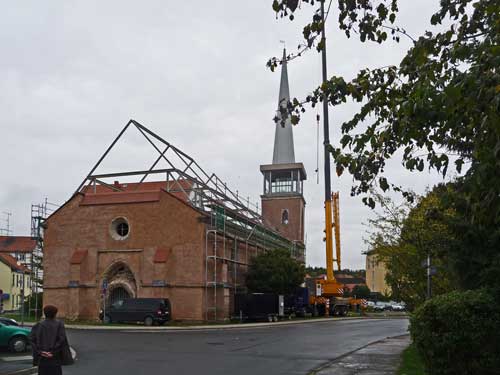

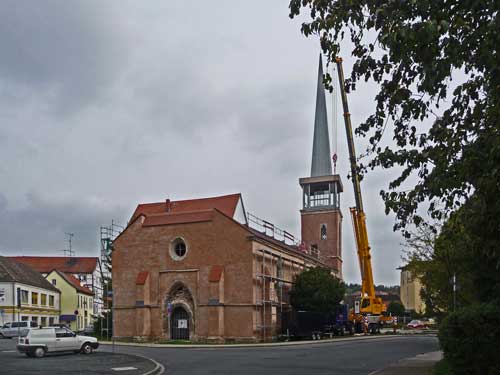

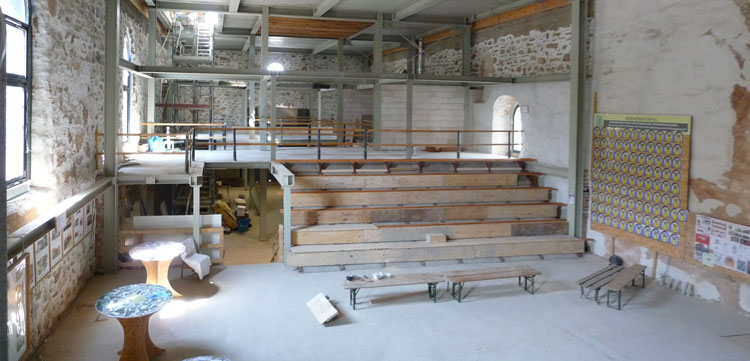

Nun ist der 3. Bauabschnitt des Bürgerzentrums beendet. Damit konnte die Cruciskirche baulich fast vollständig geschlossen werden. Offen ist gegenwärtig nur noch ein Teil der ehemaligen Kirchenfenster.
Diese Fenster konnten zwischenzeitlich zum größten Teil durch Spenden geschlossen werden. Der Förderverein bedankt sich vielmals bei den Spendern und ist bemüht, dass noch vor Jahresende das letzte Fenster eingebaut wird.

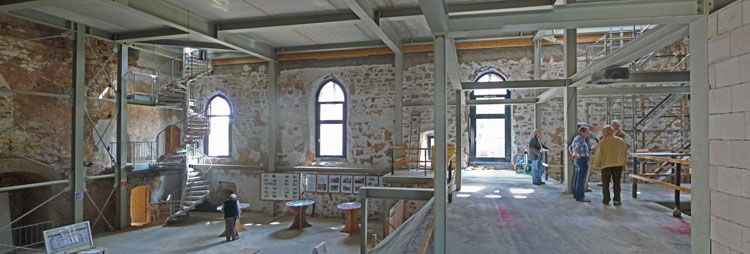

Die Stadt Sondershausen sah sich 2010 nicht in der Lage den erforderlichen Eigenanteil zur Weiterführung der Bautätigkeit in vollen Umfang zu leisten. Deshalb steht in diesem Jahr nur etwa ein Drittel der geplanten Fördersumme zur Verfügung. Der Förderverein musste sich auf diese neue Situation einstellen und die vorgesehenen Arbeiten an diese Bedingungen anpassen. Seit Beendigung des 3. Bauabschnitts am 30.06.2010 begannen die ehrenamtlichen Arbeitsleistungen für den 4. Bauabschnitt. Zwischenzeitlich sind bereits über 3.000 freiwillige Arbeitsstunden geleistet worden. Vorrangig geht es dabei um die Errichtung der Zwischendecken und -wände, der Schaffung von sanitären Einrichtungen im Erdgeschoss und dem Aufbau von Sitzmöglichkeiten im großen Bürgersaal.
26.07.2011 - Foyer Grabgewölbe
Zur Fertigstellung des Foyers gehörte auch die Integration der drei Grabgewölbe, die im Rahmen der Denkmalsanierung in Eigenleistung durch den Förderverein Cruciskirche Restauriert wurden. Sie „verschwinden“ unter dem Fußboden, sodass die Pietät eingehalten ist, sind aber durch eine Fußbodenklappe begehbar.

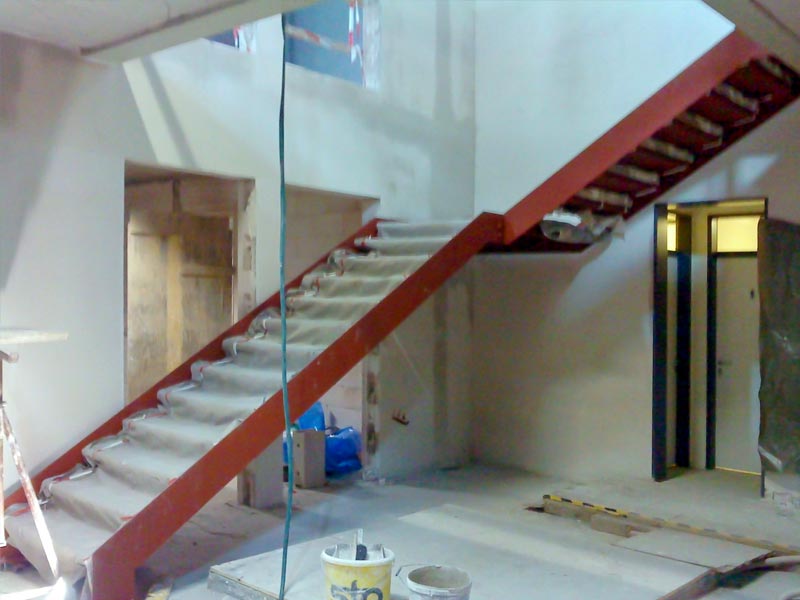

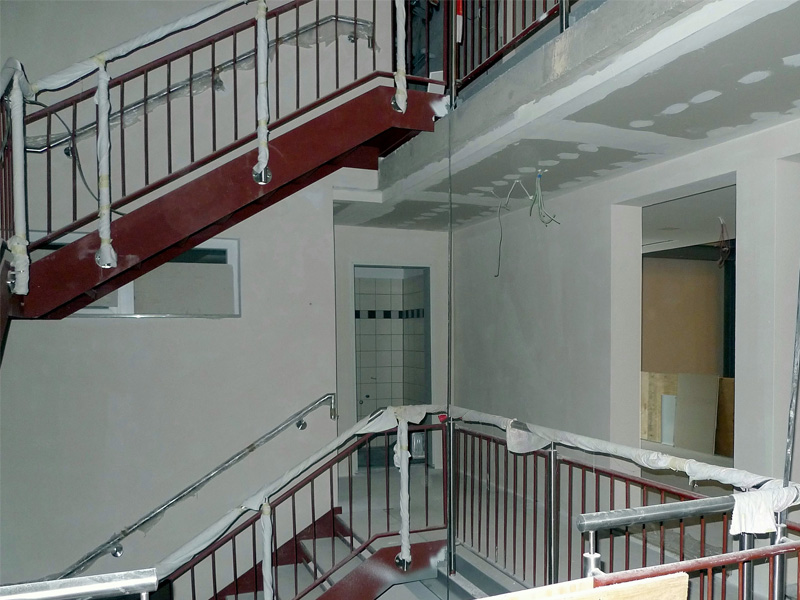

16.01.2012 - Einbau der Haupttreppe
Bis zum Einbau der Haupttreppe konnten die oberen Ebenen nur durch Behelfstreppen bzw. über die Turmtreppe erreicht werden. Die Treppe ist in Stahlbauweise ausgeführt und nimmt in ihrer Mitte später den Fahrstuhl auf.

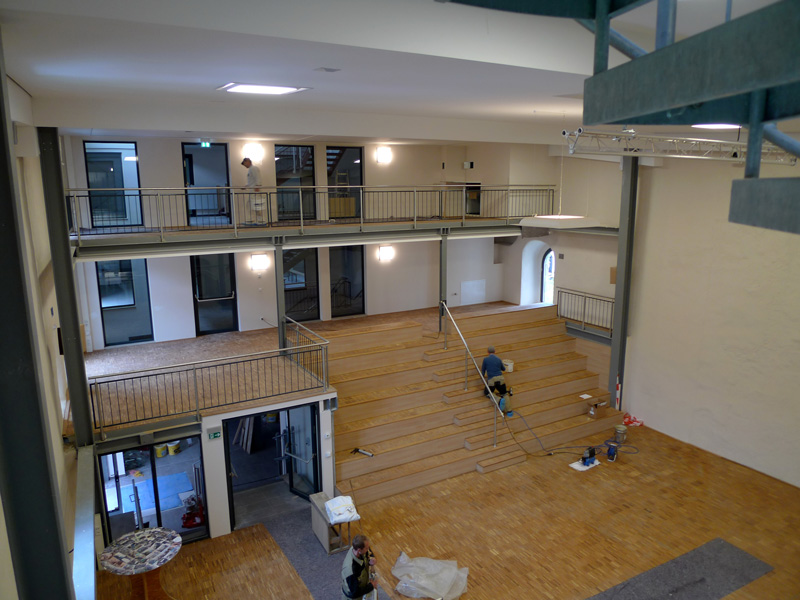

08.05.2013 - Fußbodenbelag Bürgersaal

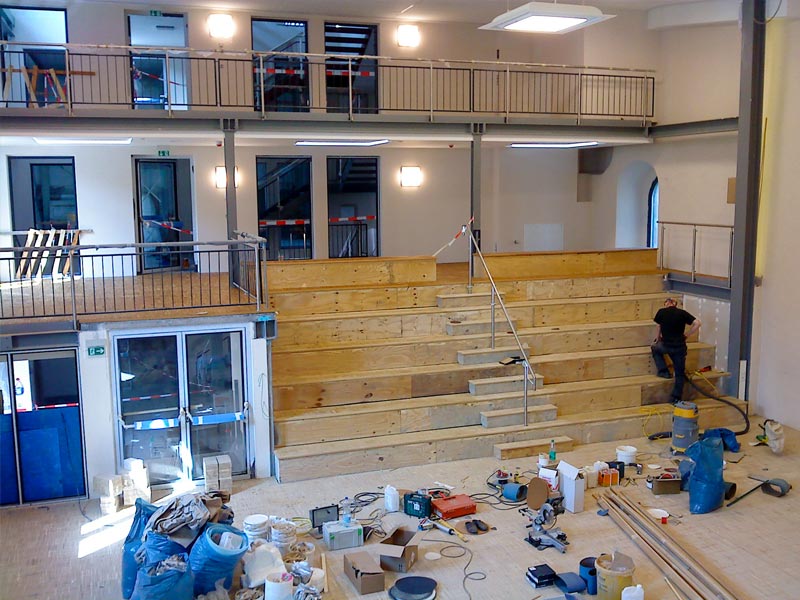

Die letzte Arbeit im Bürgersaal hat begonnen, mit dem Einbau des Fußbodenbelags ist der Saal für vielseitige Veranstaltungen nutzbar.
17.12.2009 - Herstellung des ursprünglichen Westportals

1621 wurde die St. Cruciskirche durch Brand schwer beschädigt. Bis 1623 dauerte die Sanierung, während der das große Westportal durch ein kleineres ersetzt wurde. Der Förderverein Cruciskirche entschloss sich das ursprüngliche Portal wieder herzustellen, und entfernte das kleine Portal.

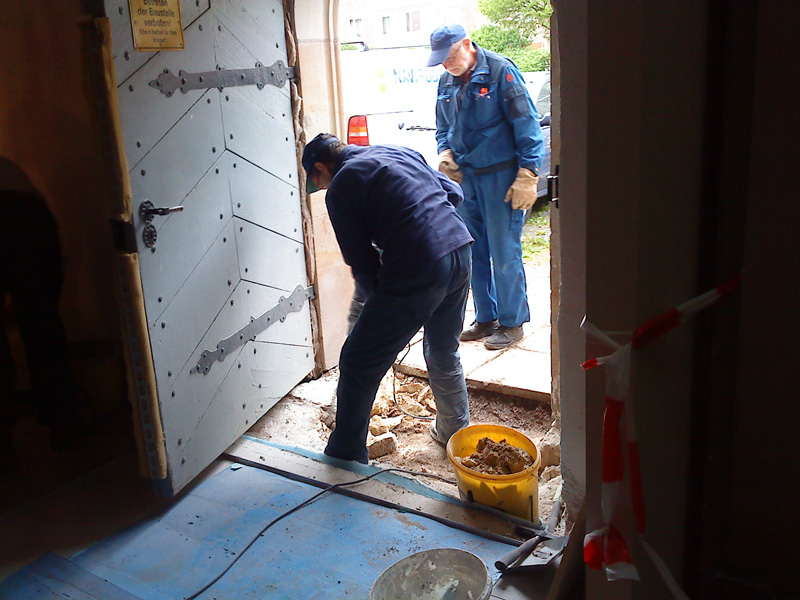

08.01.2010 - Provisorische Schiebetür im Westportal
Bis zum Einbau einer modernen Tür, wurde ein Schiebetor für Materialtransporte montiert.

Diese Maßnahme gehörte zu den Bauabschnittübergreifenden Sanierungsarbeiten am Denkmal, und wurde in ehrenamtlicher Leistung durch Mitglieder des Fördervereins ausgeführt.
13.05.2013 - Anschluss Südportal zum Foyer
Herstellung des Übergangs am Südportal von der historischen Grundmauser zum modernen Fußboden des Foyers. Die alte Tür tut noch immer ihre Dienste und weicht erst der neuen Stahl-/Glastür während des letzten Bauabschnitts.
Diese Maßnahme gehörte zu den Bauabschnittübergreifenden Sanierungsarbeiten am Denkmal, und wurde in ehrenamtlicher Leistung durch Mitglieder des Fördervereins ausgeführt.
Beginn des Trockenbaus 1. Dachgeschoss

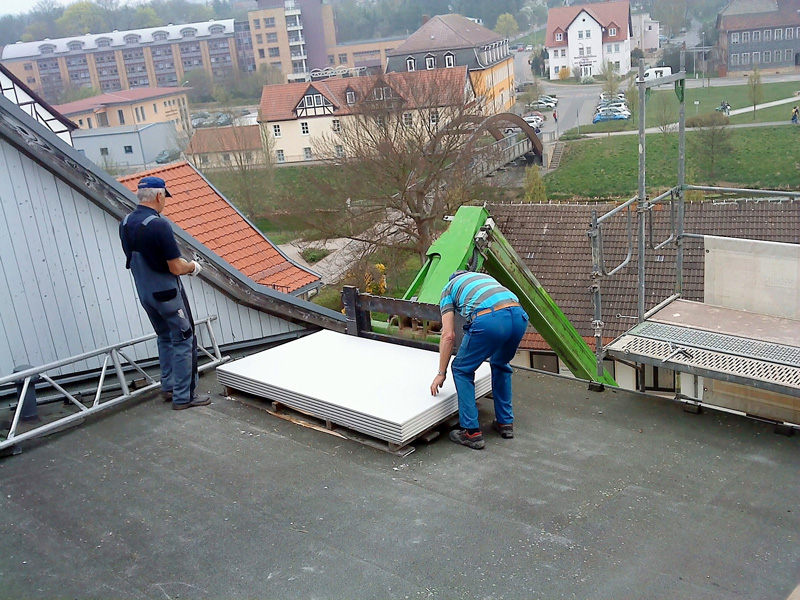

Beginn der Arbeitsvorbereitungen für den Trockenbau im 1. Dachgeschoss. Das Material dafür, besonders die Gipskartonplatten, wurden mit einem eigens dafür konstruierten Aufzug in das Dachgeschoss transportiert.
Diese Maßnahme gehörte zu den Bauabschnittübergreifenden Sanierungsarbeiten am Denkmal, und wurde in ehrenamtlicher Leistung durch Mitglieder des Fördervereins ausgeführt.

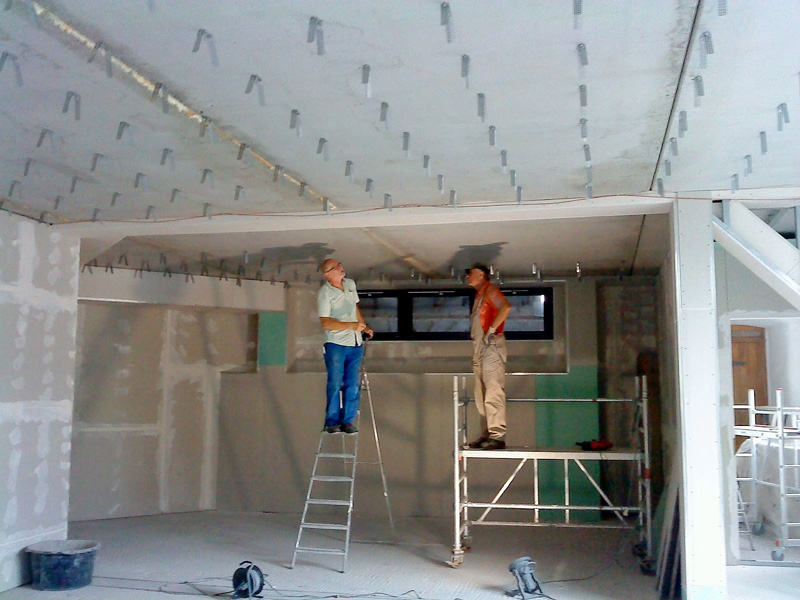

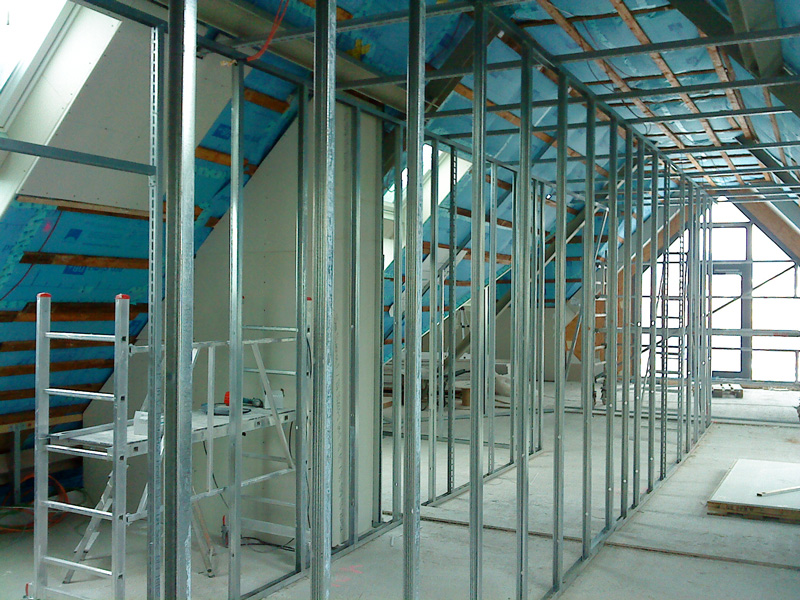

07.08.2013 - Trockenbau 1. Dachgeschoss
Der Trockenbau im 1. Dachgeschoss ist bis auf das Anbringen der Deckenverkleidung fortgeschritten.
Diese Maßnahme gehörte zu den Bauabschnittübergreifenden Sanierungsarbeiten am Denkmal, und wurde in ehrenamtlicher Leistung durch Mitglieder des Fördervereins ausgeführt.
Haupttreppe - fast fertig
Der Einbau der Haupttreppe ist fast fertig gestellt. Die Maßnahme wurde von der Firma Cioch & Triemer aus Sondershausen durchgeführt.Abschluss Parkettarbeiten Bürgersaal
Die Fertigstellung des Parkettfußbodens im Bürgersaal gibt dem Raum eine angenehme Atmosphäre, bei gleichzeitiger Wahrung der Würde einer ehemaligen Kirche.Kreuzweg der Jugend

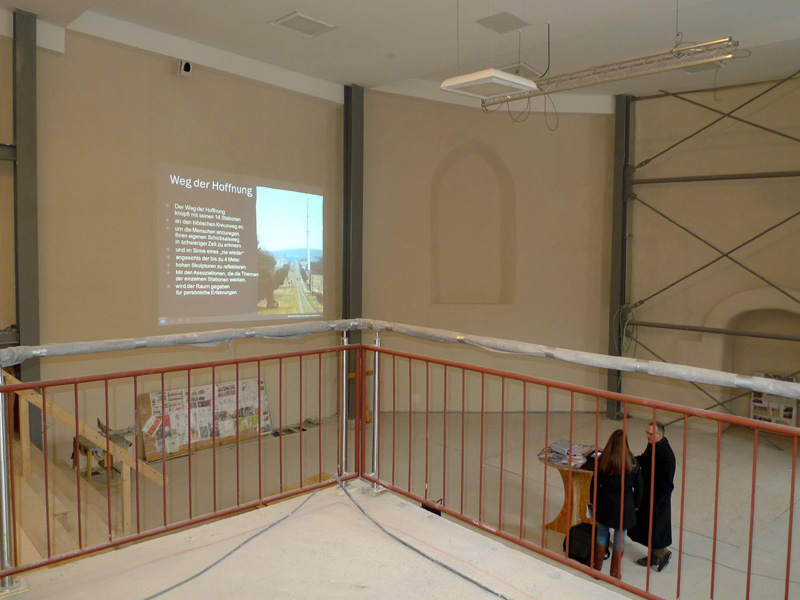

Eine der ersten Veranstaltungen im Bürgersaal war der Kreuzweg der Jugend, der von der evangelischen und katholischen Kirche gemeinsam veranstaltet wird. Der Kreuzweg führt zu den Kirchen der Stadt und beginnt in der ehemaligen St. Cruciskirche – heute Bürgerzentrum Cruciskirche.04.04.2014 - Innenausbau 3. und 4. Etage (Dachgeschosse)
Der Materialtransport für den Trockenbau im 2. Dachgeschoss musste vom Nachbargrundstück, über das Flachdach transportiert werden. Dabei half der Frontlader der Firma Köhne Bau GmbH, die auch Mitglied im Förderverein Cruciskirche ist.
Wurde in ehrenamtlicher Arbeit durch Mitglieder des Fördervereins ausgeführt.

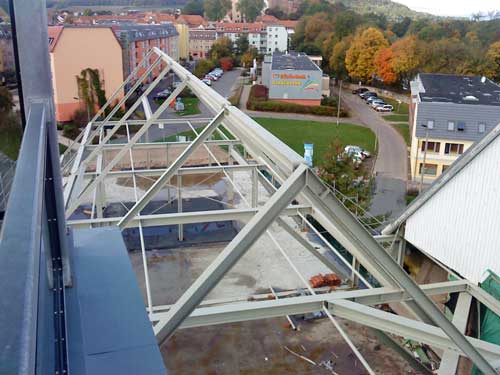

Ministerin Heike Taubert ist zu Besuch
Während der Bauarbeiten des 5. Bauabschnitts Teil 1 Besuchte die Thüringer Sozialministerin, Heike Taubert, den Förderverein. Die Besichtigung der ehemaligen St. Cruciskirche und des Bürgerzentrums Cruciskirche endete auf der Aussichtsplattform des Turmes.
29.01.2014 - Profilbau im 2. Dachgeschoss
Der Profilbau für den Trockenbau im 2. Dachgeschoss ist abgeschlossen und sieht nun der Beplankung mit Gipskartonplatten entgegen.
Wurde in ehrenamtlicher Arbeit durch Mitglieder des Fördervereins ausgeführt.
29.01.2014 - Deckenarbeiten 1. Dachgeschoss

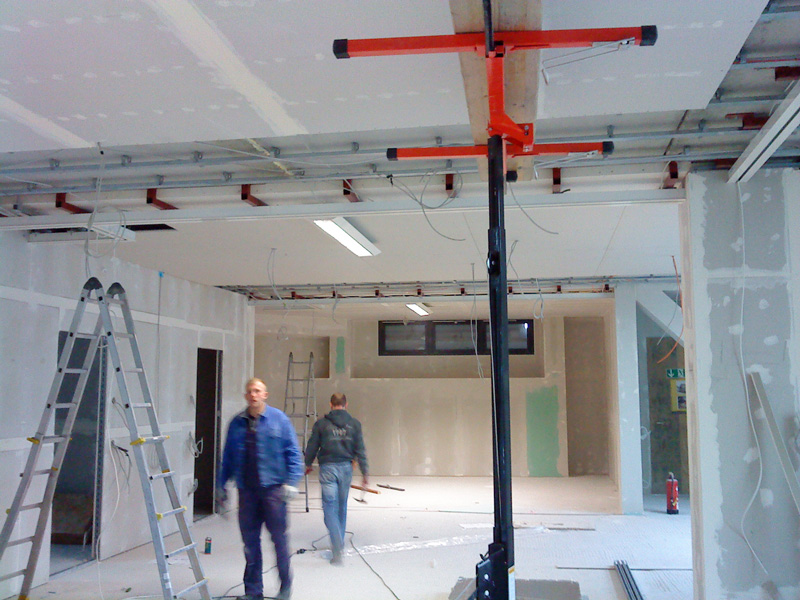

Um die Decke im 1. Dachgeschoss zu beplanken, schaffte sich der Förderverein Cruciskirche das entsprechende Hebegerät an. Eine sinnvolle Unterstützung der ehrenamtlich tätigen Fördervereinsmitglieder.
Wurde in ehrenamtlicher Arbeit durch Mitglieder des Fördervereins ausgeführt.
08.10.2014 - Montage Leinwand Bürgersaal
Montage der Leinwand im Bürgersaal, die es ermöglicht, Veranstaltungen aller Art interessant und informativ zu gestalten.
02.09.2016 - Mittlere Turmstube
Mittlere Turmstube wurde in ihrem Urzustand belassen und behält so ihre besondere mittelalterliche Atmosphäre.
18.12.2016 - Weihnachtskonzert Albert-Fischer-Chor
Der Chor begleitete den Förderverein von Beginn an und veranstaltete schon in der Ruine Konzerte. Er ist außerdem Mitglied im Förderverein Cruciskirche.

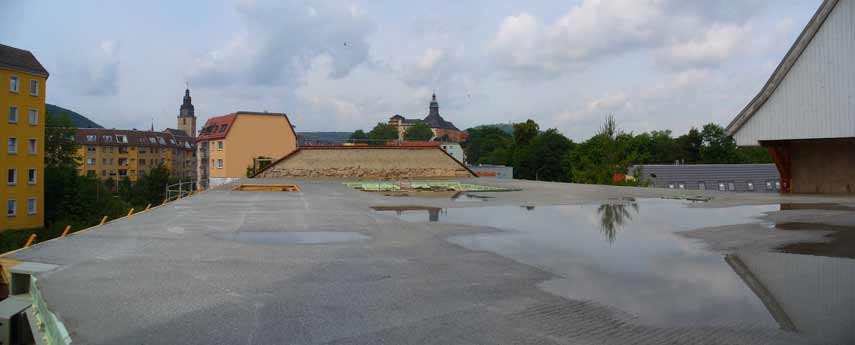

12.04.2017 - Besuch auf der halbfertigen Dachterrasse
UVor seinem Konzert im Bürgersaal besichtigte der ehemalige Generalmusikdirektor des Loh-Orchesters Sondershausen das Haus. Als Abschluss entstand ein Foto mit den Damen der Familienbegegnungsstätte „Düne“ e. V.
26.06.2017 - Ausstellung Heinz Scharr im Bürgerzentrum
Bilder und Skulpturen wurden im Bürgersaal, Bürgercafé und dem Musiksaal präsentiert. Das im Bild zu sehende Kunstwerk ist eine Kupfertreibarbeit aus 1978 mit dem Titel „Große Komposition“. Dieses Kunstwerk ist eine Dauerleihgabe an die Stadt Sondershausen.
